この記事でわかること
- デザインレビュー(DR)の目的と、DR1〜DR4の段階ごとの確認内容
- 事前準備から指摘の是正確認までの進め方
- 8つの観点で使えるDRのチェックリスト
- DRが形骸化するパターンと、FMEA・FTA・検図との違い
試作まで進んでから「この部品、組み立てられない」と判明する——設計の手戻りは、後の工程ほど損失が大きくなります。図面が設計者の頭の中だけで完結しないよう、設計の節目でいろいろな立場の人が集まって中身を確かめる。その場がデザインレビューです。
デザインレビュー(DR、Design Review)は、設計の各段階で、設計者だけでなく製造・品質・購買などの専門家が組織的に設計内容を評価し、次の段階へ進めてよいかを判定する活動です。この記事では、DRの段階と進め方、会議で使えるチェックリスト、形骸化させないための注意点を整理します。
デザインレビューを使う場面
DRは、設計を次の段階へ進める前に、問題がないかを多面的に確かめたいときに行います。
- 新製品の設計が、要求品質を満たしているか確かめたいとき
- 製造・品質・コストなど、設計者だけでは気づけない問題を洗い出したいとき
- 後工程や市場での不具合を、設計段階で未然に防ぎたいとき
顧客の要求を設計に変換するQFD(品質機能展開)の結果が、きちんと設計に反映されているかを確かめる場としても働きます。
NG例(△)として、日程が押したからと設計がほぼ固まった後にまとめて1回だけDRを開いても、指摘を反映する余地がほとんど残っていません。DRは「直せるうちに」開くことに意味があります。また、図面の誤記を探すだけなら、次に説明する検図で足ります。

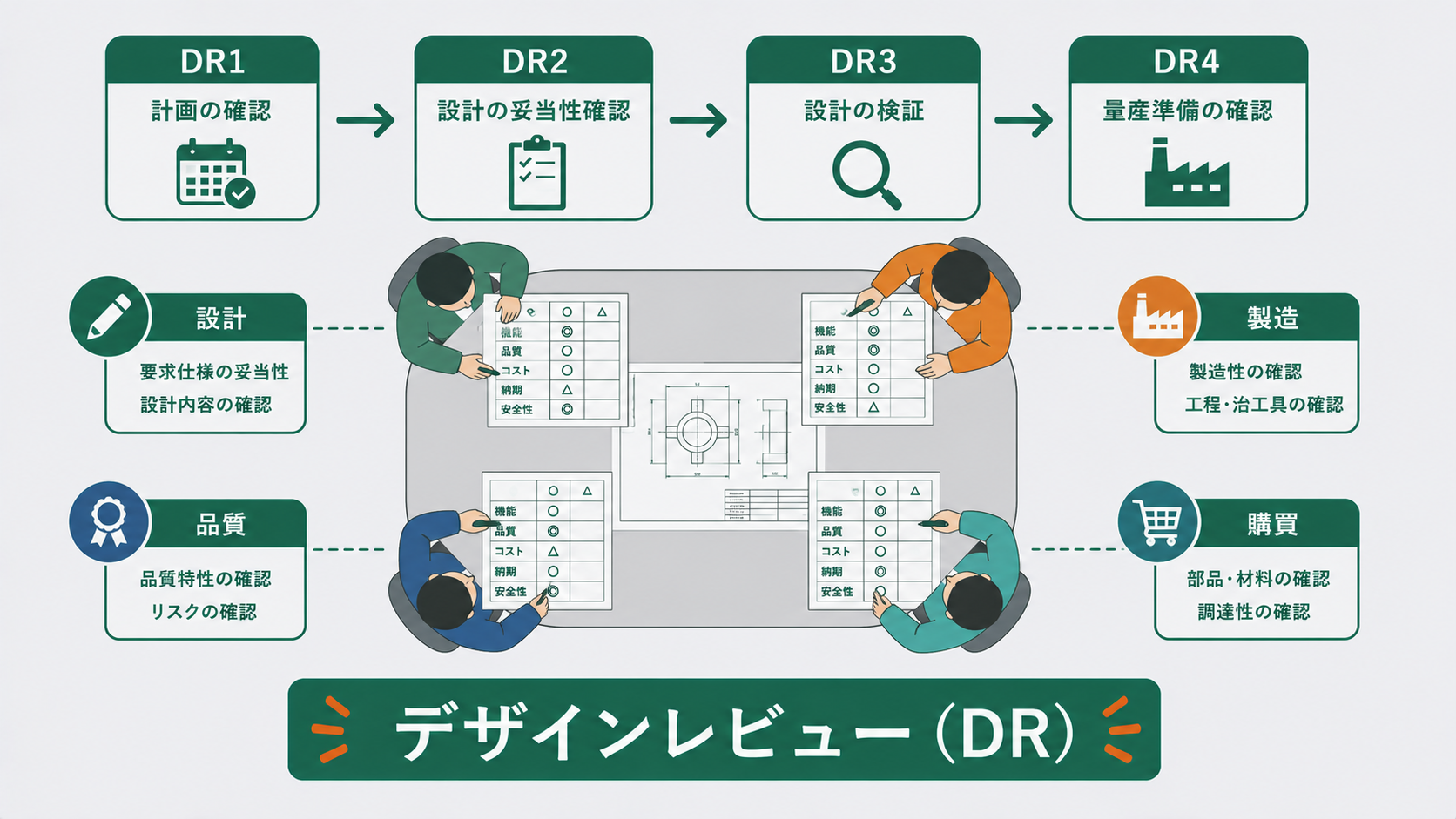

DRの段階|DR1〜DR4
DRは一度きりではなく、開発の節目ごとに段階的に行います。段階の呼び方は会社によって異なりますが、一般的には次のように分かれます。
| 段階 | タイミング | 主な確認内容 |
|---|---|---|
| DR1 | 企画・構想 | 要求品質・開発目標の妥当性 |
| DR2 | 設計 | 設計仕様・図面が要求を満たすか |
| DR3 | 試作・評価 | 試作品の性能・信頼性の確認 |
| DR4 | 量産移行 | 量産で品質を確保できるか |
段階が進むほど、見る対象が「考え方」から「モノ」と「作り方」へ移ります。DR4の量産移行では、工程の準備状況も判定の対象です。自動車部品のように顧客の量産承認が必要な場合は、PPAPの提出物がそろっているかもここで確かめます。
DRの進め方|事前準備から是正確認まで
DRの成否は、会議当日よりも前後の準備と後始末で決まります。
- 対象と判定基準を決める……どの段階のDRで、何がそろえば次へ進めるかを先に決めておく
- 参加者を選ぶ……設計・製造・品質保証・購買・サービスなど、評価に必要な立場を集める。議長は設計の当事者以外が望ましい
- 資料を事前に配る……図面・仕様書・FMEAの結果・試験データを数日前に配り、各自が読んでから参加する
- 会議で評価する……設計者の説明のあと、チェックリストの観点ごとに質疑し、指摘をその場で記録する
- 判定する……「合格」「条件付き合格(指摘の是正を条件に次へ)」「再審査」のいずれかを決める
- 指摘の是正を確認する……指摘ごとに担当と期限を決め、是正が設計に反映されたことを確かめて記録を閉じる
指摘の管理は、次のような表で行うと漏れを防げます。
| 指摘 | 担当・期限 | 状態 |
|---|---|---|
| 組立時に工具が入らない箇所がある | 設計・10/15 | 是正済み(図面改訂) |
| 指定部品の調達リードタイムが長い | 購買・10/20 | 代替部品を評価中 |
| 寸法Aの測定方法が決まっていない | 品質保証・10/18 | 未着手 |
是正の考え方と記録の残し方は是正処置と予防処置で扱っています。
DRのチェックリスト|8つの観点
会議で「何か問題はありますか」と聞くだけでは、指摘は出ません。観点ごとに問いを用意しておくと、立場の違う参加者が発言しやすくなります。
| 観点 | 確認する問いの例 | 主に見る人 |
|---|---|---|
| 機能・性能 | 要求仕様をすべて満たしているか。余裕はどれくらいか | 設計・品質保証 |
| 信頼性 | 寿命・耐久の根拠はあるか。FMEAで影響度の高い項目に対策があるか | 品質保証 |
| 製造性 | 今の設備で加工・組立できるか。組み付けを間違えにくい形か | 製造・生産技術 |
| 検査性 | 重要な寸法や特性を、量産で測れるか | 品質保証・検査 |
| コスト | 目標原価に収まるか。部品点数を減らせないか | 設計・購買 |
| 調達 | 部品は入手できるか。供給元が1社に偏っていないか | 購買 |
| 安全・法規 | 安全規格や法規制に適合しているか | 品質保証 |
| 保守・サービス | 点検や部品交換がしやすいか | サービス |
観点は製品によって足し引きしてかまいません。大切なのは、前回のDRや過去のトラブルで出た指摘を、次の製品のチェックリストに書き足していくことです。そうすると、チェックリストが会社の失敗の記録として育っていきます。
FMEA・FTAとの関係、検図との違い
DRは、設計の問題を見つけるための「場」です。その場で問題を洗い出す「道具」として、次の手法を使います。
- FMEA……起こりうる故障モードをボトムアップで洗い出し、影響を評価する
- FTA……避けたい重大事象から原因をトップダウンで掘り下げる
つまりFMEAやFTAは、DRのインプットです。手法の詳細はFMEAとは|RPNの計算とワークシートの書き方・例とFTAとはで解説しています。
検図との違いも整理しておきます。
| 項目 | 検図 | デザインレビュー |
|---|---|---|
| 行う人 | 設計者個人や設計部門内の担当 | 複数部門の専門家 |
| 見るもの | 図面の記載ミス、規格との照合 | 設計が要求・製造・コストなどを満たすか |
| 結果 | 図面の修正 | 指摘の是正と、次段階へ進めるかの判定 |
検図が個人の確認なら、DRはチームの審査です。
現場での例|設計DRで量産性の問題を早期発見
ある新製品の開発で、設計が固まった段階のデザインレビュー(DR2)を開いたとします。設計者の説明に対し、製造部門から「この形状は量産時に組み立てにくく、不良が増えそうだ」、購買部門から「指定部品は調達リードタイムが長い」という指摘が出ました。どちらも設計者一人では気づきにくい問題です。
これらをFMEAの結果とあわせて評価し、「組立形状の見直しを条件に次段階へ進める」という条件付き合格にしました。形状は試作前に見直され、部品は代替品の評価を並行して進めました。試作後の手戻りを防げたのは、多様な部門が設計の節目で組織的に確認し、指摘を記録して是正まで追いかけたからです。
DRが形骸化する5つのパターン
- 資料が当日配布……参加者が中身を読めず、設計者の説明を聞くだけの報告会になる
- 参加者が設計部門だけ……製造や購買の視点が抜け、量産で初めて問題が出る
- 判定基準がない……何がそろえば合格か決まっておらず、日程に押されて「とりあえず次へ」になる
- 指摘が記録されない……会議では話が出ても、担当と期限がないまま忘れられる
- 是正の確認をしない……「対応します」で終わり、設計に反映されたかを誰も見ていない
5つとも、会議の外で起きている問題です。DRを見直すときは、会議の進行よりも、事前準備と指摘管理の仕組みを先に確かめてください。
QC検定での出題ポイントと例題
デザインレビューは、QC検定2級の実践編「品質保証(新製品開発)」で問われます。出題されやすいのは次の2点です。
- DRの目的(設計の問題を早期に発見し、後工程・市場の不具合を未然に防ぐ)
- FMEA・FTAはDRのインプットであること、個人で行う検図との違い
例題:デザインレビューにおいて、FMEAやFTAはどのような位置づけか答えなさい。
解答・解説:FMEAやFTAは、DRで設計の問題を評価するためのインプット(評価の道具)です。DRは設計内容を多部門で評価する「場」であり、その場で使う分析手法がFMEA・FTAにあたります。なお、図面の記載を設計者個人が確認する検図とは異なり、DRは複数部門が組織的に行う審査である点も問われます。出題範囲の全体はQC検定2級 実践編の攻略ロードマップで確認できます。
よくある質問
Q. デザインレビュー(DR)とは何ですか?
A. 設計の各段階で、設計者だけでなく製造・品質・購買などの専門家が組織的に設計内容を評価し、次段階へ進めてよいかを判定する活動です。
Q. DRはどの段階で行いますか?
A. 企画・設計・試作・量産移行などの節目ごとに段階的に行います(DR1〜DR4など)。各段階で確認内容が異なります。
Q. FMEAとデザインレビューの関係は何ですか?
A. FMEAやFTAは、DRで設計を評価するためのインプット(評価の道具)です。DRはそれらを持ち寄って多部門で審査する場です。
Q. 検図とデザインレビューの違いは何ですか?
A. 検図は設計者個人が図面の記載や規格との照合を確認する作業、DRは複数部門が組織的に行う審査です。
Q. DRのチェックリストは何から作ればよいですか?
A. 機能・信頼性・製造性・検査性・コスト・調達・安全・保守の8つの観点を土台にし、過去のトラブルやDRで出た指摘を書き足していきます。自社の失敗が反映されたチェックリストほど、実際の指摘につながります。
📚 この記事の内容をもっと深く学ぶ
まとめ
- DRは、設計の節目で多様な専門家が設計内容を組織的に評価し、次段階への可否を判定する活動
- DR1〜DR4の段階ごとに行い、事前の資料配布と、指摘の是正確認までをひとつの流れにする
- チェックリストは8つの観点を土台に、過去の指摘を書き足して育てる
- FMEA・FTAはDRのインプット。個人で行う検図とは違い、DRは複数部門の審査
まとめると、図面の誤りを見つけたいなら検図、設計が要求・製造・コストを満たすかを判定したいならデザインレビューです。DRを開くときは、指摘の担当と期限を決めて、是正の確認まで追いかけてください。
DRは新製品開発の品質保証で、FMEA・FTA・QFDをつなぐ要の活動です。量産移行後の立ち上げ管理は初期流動管理、品質保証分野全体での位置づけはQC検定2級 実践編の攻略ロードマップで確認できます。
デザインレビューの場で、設計の変更点に絞って心配点を議論する手法はDRBFMとは|FMEAとの違いと進め方・記入例で解説しています。
設計の段階でコストまで含めて見直す方法として、部品の機能ごとに価値=機能÷コストを計算し、部品コストを1,200円から930円に下げる例はVE(価値工学)とは|価値=機能÷コストの使い方と計算例で解説しています。
