品質管理

スキルマップとは|力量評価と教育訓練の記録

記事内に広告が含まれています。

この記事でわかること

  • スキルマップの評価段階の決め方
  • 「できる」を誰が何で判定するか
  • 作業者のばらつきが工程能力に効く大きさ(計算例つき)
  • 教育訓練の記録に何を残すか

📌 関連:4M変更管理とは|変更届の基準と初物確認では「新人の単独作業開始は実質的な4M変更」と扱いました。本記事はその記録側を埋めます

スキルマップは貼ってあるが、半年前から更新されていない。新人がいつから一人で作業してよいことになったのか、誰も説明できない——製造現場でよく見る状態です。

作業者の力量は4Mの Man にあたり、変われば工程の結果も変わります。この記事では、力量をどう評価して記録に残すかを整理します。要点は、スキルマップは掲示物ではなく、単独作業を認めた根拠の記録だということです。

力量管理が要る場面

次のようなときに、この話が出てきます。

  • 新人を単独で作業に就かせるとき:いつから認めるかの判断が要る
  • 応援者や異動者を受け入れるとき:どこまで任せてよいか
  • 特定の人しかできない作業があるとき:その人が休むと止まる
  • 客先監査で聞かれたとき:教育訓練の記録の提示を求められる

NG例(△): 「3か月やったからできる」と期間で判定することです。期間は経験量の目安にはなりますが、できることの証明にはなりません。同じ3か月でも、その作業に当たった回数は人によって違います。

もうひとつのNG例が、スキルマップを掲示して終わりにすることです。更新されない表は現状を映していないので、判断の材料になりません。いつ、誰が、何を見て評価を上げたかが残っていて初めて記録として機能します。

スキルマップの作り方

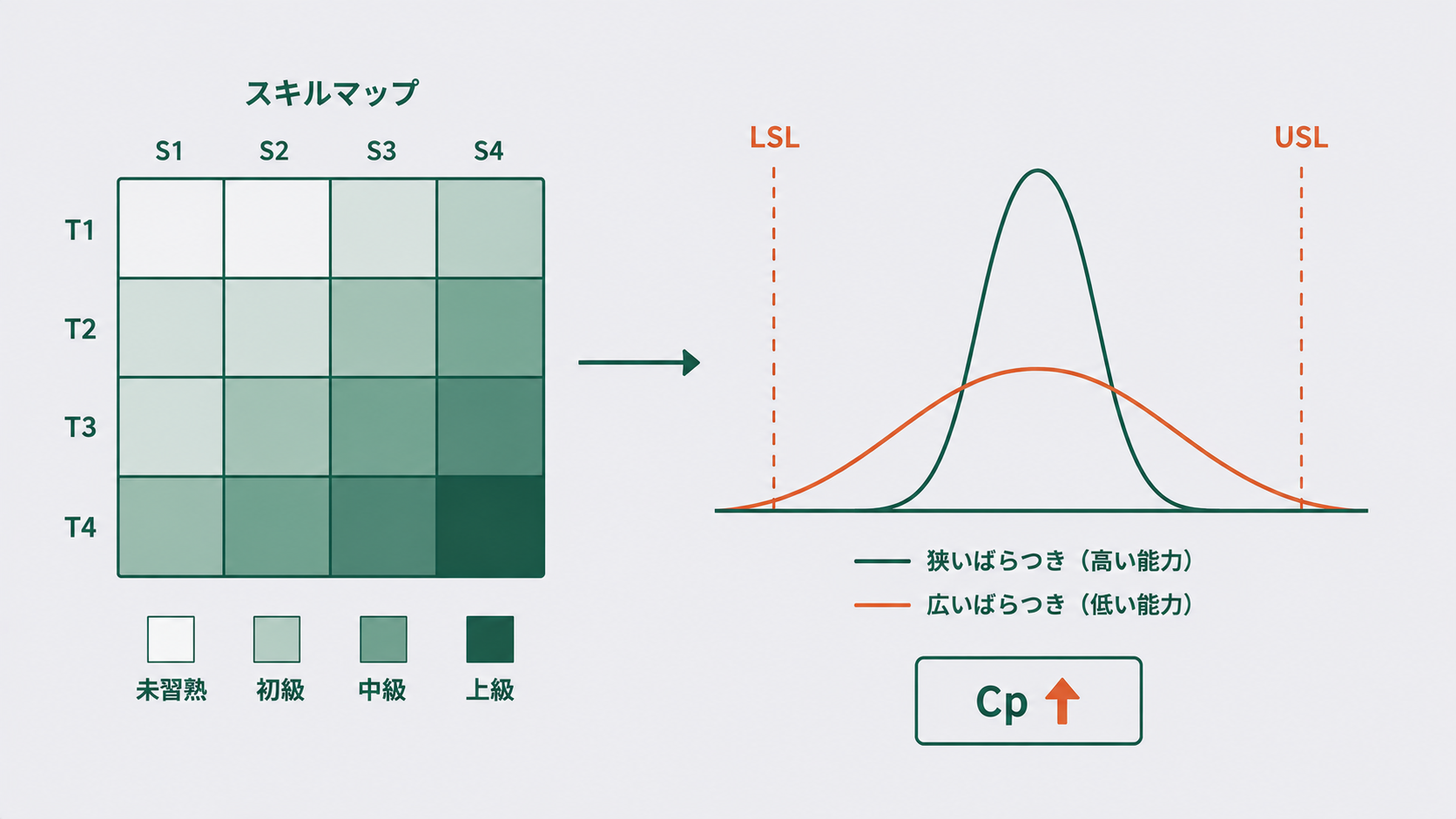

縦に作業者、横に作業(または工程)を並べ、交点に習熟度を書く表です。難しいのは段階の決め方です。

4段階に分けるのが扱いやすい

段階 状態 単独作業
1 作業を知っている(説明を受けた) 不可
2 指導のもとでできる 不可
3 一人でできる
4 人に教えられる 可・指導者

段階を増やしすぎると評価がぶれます。要点は「2と3の境目」を明確にすることで、ここが単独作業を認めるかどうかの線だからです。ほかの段差は多少あいまいでも運用できます。

「一人でできる」の判定基準を決める

段階3を認める条件を、事前に文章で決めておきます。決めていないと、評価する人によって基準が変わります。

  • 何を作れたか:規定の数量を、規格内で作れた
  • 異常時にどうしたか:異常を見つけて止め、報告できた
  • 誰が確認したか:指導者が実作業を見て判定した

2つ目を入れるのが要点です。正常時に作れることと、異常に気づけることは別の能力です。前者だけで単独作業を認めると、異常が見過ごされます。異常の判定ルールは管理図の異常判定ルール|Western Electric Rulesの読み方にまとめました。

作業ごとの管理項目や点検項目はQC工程図とは|作り方と管理項目の決め方に整理されているはずなので、そこから「何ができれば一人前か」を引き出すと基準が作りやすくなります。

⭐作業者のばらつきが工程能力に効く大きさ

力量管理は人事の話に見えますが、工程能力に直接効きます。数値で見ます。

ばらつきは足し算ではなく、二乗の足し算

工程で観測されるばらつきは、いくつかの要因が重なった結果です。互いに独立なら、標準偏差そのものではなく分散(標準偏差の二乗)が足し合わさります

\[ \sigma_{\text{合成}} = \sqrt{\sigma_{\text{工程内}}^2 + \sigma_{\text{作業者間}}^2} \]

ここで工程内のばらつきは、同じ作業者が同じ条件で繰り返し作業したときに生じるばらつき(設備・材料・環境に加え、その人自身の作業のムラも含みます)、作業者間のばらつきは人によって平均がずれることによるものです。同じ考え方は測定誤差と有効数字|データの信頼性を確保する基礎でも扱っていますが、あちらは測定誤差の分解、こちらは作業者の分解です。

新人が1人入ると何が変わるか

規格10.00±0.10mm(幅0.20mm)の工程を考えます。工程内のばらつきは σ = 0.020 で、この間まったく変わっていないものとします。設備も材料も同じです。

σ工程内 σ作業者間 σ合成 Cp
熟練者のみ 0.020 0.008 0.0215 1.547
新人1人加入 0.020 0.025 0.0320 1.041

計算過程です。

\[ \sigma_{\text{熟練}} = \sqrt{0.020^2 + 0.008^2} = \sqrt{0.000464} = 0.0215 \]

\[ C_p = \frac{0.20}{6 \times 0.0215} = 1.547 \]

\[ \sigma_{\text{新人あり}} = \sqrt{0.020^2 + 0.025^2} = \sqrt{0.001025} = 0.0320 \]

\[ C_p = \frac{0.20}{6 \times 0.0320} = 1.041 \]

設備にも材料にも手を触れていないのに、Cpは1.547から1.041へ落ち、合格ラインとされることが多い1.33を割ります。合格ラインの根拠は工程能力指数の目安一覧|Cp1.33が合格基準とされる根拠で扱っています。

Excelでは次の式で確かめられます。

=SQRT(0.020^2+0.008^2)                       ← 熟練者のみのσ合成
=0.20/(6*SQRT(0.020^2+0.008^2))              ← 熟練者のみのCp
=SQRT(0.020^2+0.025^2)                       ← 新人1人加入のσ合成
=0.20/(6*SQRT(0.020^2+0.025^2))              ← 新人1人加入のCp

⭐改善すべき対象が入れ替わる

もう一段踏み込みます。合成した分散のうち、作業者間が占める割合を出します。

\[ \text{寄与率} = \frac{\sigma_{\text{作業者間}}^2}{\sigma_{\text{工程内}}^2 + \sigma_{\text{作業者間}}^2} \]

作業者間の寄与率 手を打つべき対象
熟練者のみ 13.8% 設備・材料(工程内が86.2%を占める)
新人1人加入 61.0% (作業者間が過半)

数字を入れると 0.008²÷0.000464 = 13.8%、0.025²÷0.001025 = 61.0% です。

=0.008^2/(0.020^2+0.008^2)                   ← 熟練者のみの寄与率
=0.025^2/(0.020^2+0.025^2)                   ← 新人1人加入の寄与率

同じ工程なのに、直すべき対象が設備から人へ入れ替わります。ここを見ずに設備の改善に投資しても、効くのは残りの39%だけです。

⚠️ この分解は工程内のばらつきと作業者間のばらつきが互いに独立であることを前提にしています。熟練者ほど良い設備を使う、といった偏りがあると成り立ちません。

実データから作業者間のばらつきを取り出すには分散分析を使います。手順は一元配置分散分析のやり方|Excelでの手順と見方で扱っています。測定システム(計測そのもの)のばらつきを同じ考え方で分解するのはゲージR&R(測定システム解析)の計算手順|Excelで%GRRを求めるで、こちらは生産された製品自体のばらつきを扱っています。なお標準偏差そのものの意味は標準偏差とは|意味と求め方をわかりやすくを参照してください。

単独作業を認める判断

ここまでの数字が意味するのは、新人の単独作業開始は工程能力を動かす変更だということです。

4M変更管理とは|変更届の基準と初物確認で扱ったとおり、Man が変わるのは届け出の対象です。設備を替えるときに初物確認をするなら、人が替わるときも同じ確認をします

具体的には次の順序です。

  • 指導のもとで作らせる(段階2)
  • 単独で作らせ、その分をまとめて測る(初物確認に相当)
  • 規格内かだけでなく、ばらつきと中心のずれを見る
  • 問題なければ段階3に上げ、日付と確認者を記録

3つ目が要です。1個ずつ規格内でも、熟練者より中心がずれていたりばらついていたりすれば、工程全体のばらつきは増えます。冒頭の計算がそれを示しています。

教育訓練の記録に残す項目

記録には最低限これだけ残します。

  • 対象:誰が、どの作業について
  • 実施内容:何を教え、何をやらせたか
  • 判定の根拠:何個作って、結果はどうだったか(実測値で)
  • 判定者:誰が見て判断したか
  • 日付:いつから段階3として扱うか

3つ目が抜けやすい項目です。「教育を実施した」という記録は、できるようになったことの証明にはなりません。何を作らせて、その結果がどうだったかが要ります。

記録の管理そのものは品質マネジメントシステムが求める要素でもあり、全体像はISO9001とは|QMSの考え方と認証で整理しています。

力量は落ちる

一度段階3にしたら永久、ではありません。長く離れれば戻ります。次のようなときは再確認します。

きっかけ やること
一定期間その作業から離れた 指導つきで再確認してから単独に戻す
作業標準が改訂された 変更点を教育し、記録を更新する
その人の工程で不具合が続いた 力量の問題か、標準の問題かを切り分ける

3つ目は慎重に扱います。不具合が出たとき、人の力量に原因を求めるのは最後です。標準が曖昧、治具がない、そもそも作りにくい——先に見るべきものがあります。ミスが起きない仕組みにする考え方はポカヨケとは|ミスを防ぐ仕組みの作り方、標準を維持する仕組みは標準化と小集団活動とは|目的と進め方で扱っています。

よくある失敗

  • 期間で判定する:「3か月やったから」は経験量の目安であって、できることの証明ではない
  • スキルマップを更新しない:現状を映していない表は判断材料にならない
  • 段階4(教えられる)を置かない:指導できる人が誰か分からず、教育が属人化する

2つ目への対処は単純で、更新するきっかけを決めておくことです。人が増えたとき、標準が変わったとき、期末——どれでもよいので、更新の引き金を明文化します。引き金がないと必ず止まります。

3つ目は多能工化を進めるときに効きます。誰が教えられるかが分かっていないと、教育の計画が立ちません。段階4の人数が1人しかいない作業は、その人が抜けると教育そのものが止まります。

よくある質問(FAQ)

Q. 評価は何段階にすべきですか?

4段階(知っている/指導つきでできる/一人でできる/教えられる)が扱いやすい水準です。段階を増やすほど評価する人による差が出やすくなります。重要なのは段階の数より、「一人でできる」を認める条件を文章で決めてあるかです。ここが単独作業を認める線なので、ほかの段差が多少あいまいでも運用できます。会社や客先の取り決めがある場合はそちらに従ってください。

Q. 誰が評価しますか?

その作業を実際に見られる人、つまり現場の指導者が評価します。ただし判定基準は事前に決めておき、評価者の裁量に委ねないことが要点です。基準がないと、評価者が変わったときに段階の意味も変わります。なお評価者自身の判定がぶれていないかは別の問題で、目視で良否を判定する作業なら官能検査とは|検査員の一致度とκ係数の求め方の考え方が使えます。

Q. 記事の計算にある「作業者間のばらつき」は、どう測ればよいですか?

同じ作業を複数の作業者にやらせ、それぞれの結果を分散分析にかけると、作業者間と作業者内(工程内)に分解できます。手順は一元配置分散分析のやり方|Excelでの手順と見方で扱っています。記事に載せた0.008や0.025は解説のための値なので、自工程の実測から求めてください。データが取れない段階では、熟練者だけの期間と新人が入った後の期間で工程能力を比べるだけでも傾向は見えます。

Q. 力量が足りないと分かったら、その人を外すべきですか?

いいえ。段階を下げて指導つきに戻し、記録を更新するのが本来の運用です。力量管理は人を選別する仕組みではなく、どこまで任せてよいかを明確にする仕組みです。また、不具合が出たときに人の力量へ原因を求めるのは最後にしてください。標準が曖昧、治具がない、作りにくいといった要因を先に確認するほうが、再発防止としては確実です。

まとめ

  • スキルマップは掲示物ではなく、単独作業を認めた根拠の記録
  • 4段階で分け、「2と3の境目」=一人でできるの条件を文章で決める。期間で判定しない
  • 設備も材料も変えていないのに、作業者間のばらつきが増えるだけでCpは1.547から1.041へ落ちる(1.33を割る)
  • 作業者間の寄与率が13.8%から61.0%へ変わり、直すべき対象が設備から人へ入れ替わる
  • 力量は落ちる。作業から離れた・標準が改訂された、をきっかけに再確認する

作業者間の寄与率が小さいうちは設備・材料に手を打ち、過半を占めるようになったら教育に切り替える、という使い分けです。どちらに投資すべきかは分散を分解しないと分かりません。新人の単独作業開始を変更として扱う手順は4M変更管理とは|変更届の基準と初物確認、ばらつきを実データから分解する手順は一元配置分散分析のやり方|Excelでの手順と見方へ進むとつながります。品質管理を体系的に学び直すなら、レベル別のおすすめ書籍を統計学・実験計画法のおすすめ本まとめで紹介しています。

※ 評価段階の数・判定基準・記録の様式・再確認の期間は、会社の規程および客先との取り決めによって異なります。本記事は一般的な考え方の整理であり、掲載した数値は解説のための計算例です。ばらつきの分解は各要因が互いに独立であることを前提とした参考値です。
