この記事でわかること
- 4Mのどれが変わったら届け出るのかの判断基準
- 変更前にやること・変更後にやることの手順
- 変更後の確認をCpkで行う理由(計算例つき)
- 客先への事前連絡が必要になる場面
📌 前提知識:工程能力指数(Cp・Cpk)の計算とExcelでの求め方を読んでいると、後半の確認手順が理解しやすくなります
材料メーカーから「同等品への切り替え」の連絡が来た。担当者が今月で異動する。設備の刃物を別のメーカー品に替えたい——製造現場では、条件が変わる場面が絶えず出てきます。
こうした変更を管理する仕組みが4M変更管理です。要点は、変わってから調べるのではなく、変わる前に届け出て影響を評価することにあります。この記事では、届け出るかどうかの判断基準と、変更前後にやることを手順で整理します。
4M変更管理が要る場面
次のような変更が起きるときに、管理の対象です。
- 材料や部品が変わるとき:メーカー変更、同等品への切り替え、ロット構成の変更
- 設備や治工具が変わるとき:機械の入れ替え、金型の修理、刃物の銘柄変更
- 作業する人が変わるとき:異動、新人の投入、応援者の受け入れ
- 手順や条件が変わるとき:加工条件の見直し、検査方法の変更、工程順序の入れ替え
NG例(△): 変更してから問題が出たときに調べ始める進め方です。それは変更管理ではなく不具合対応です。原因の候補として4Mを調べる手順は管理限界を超えたときの対応手順|異常処置5ステップで扱っていますが、変更管理はその前の段階で止めるための仕組みです。
もうひとつのNG例が、「同等品だから影響なし」と自己判断することです。同等というのは材料メーカーの基準での話で、自工程で同じ結果になるかは別問題です。硬さがわずかに違えば加工寸法は動きます。判断するには実際に作って測るしかありません。

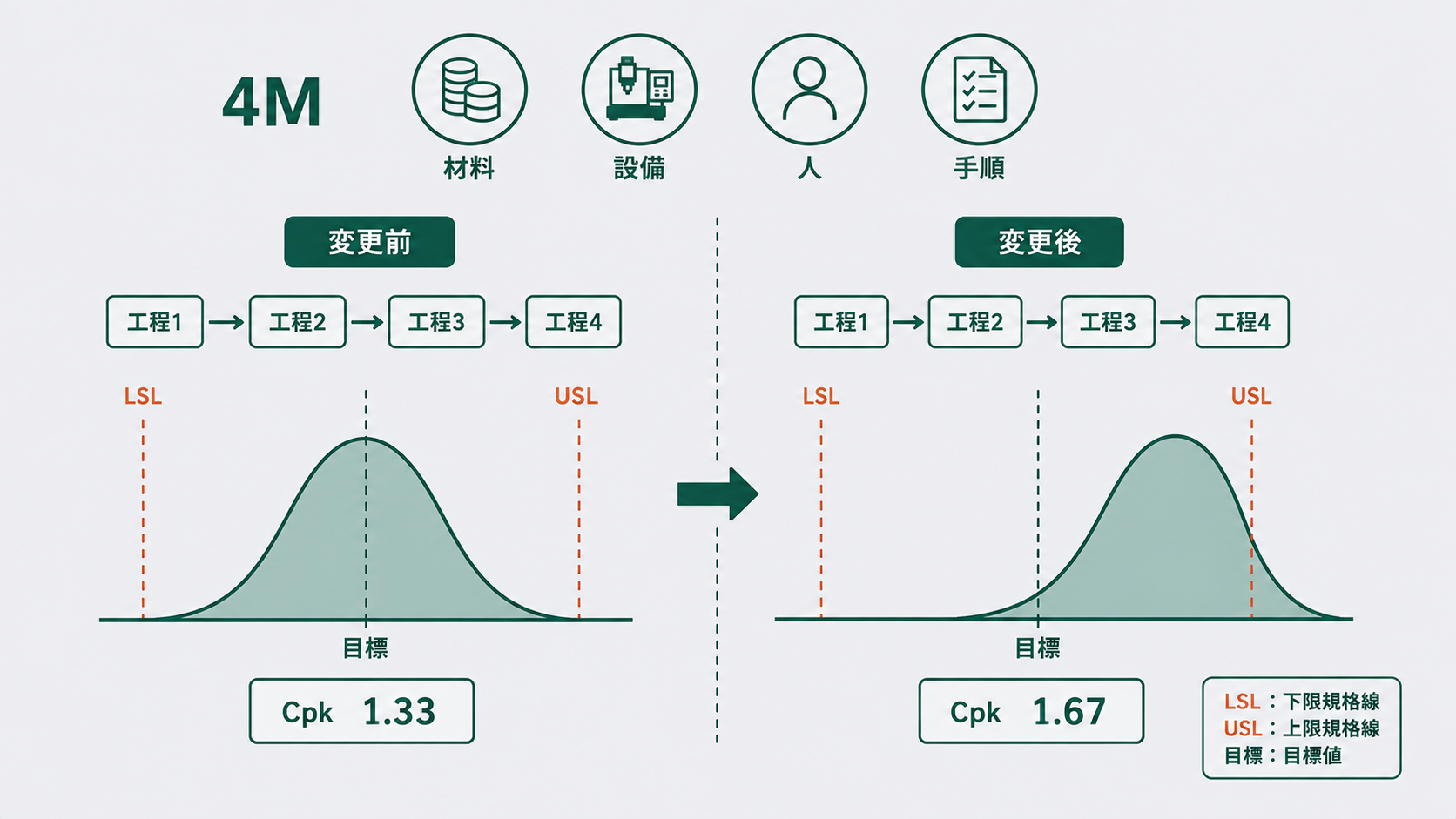

4Mの4つと、変更にあたるもの
4Mは Man(人)・Machine(設備)・Material(材料)・Method(方法)の頭文字です。変更管理では、それぞれ次のようなものが対象です。
| 区分 | 変更にあたる例 |
|---|---|
| Man(人) | 担当者の交代、新人の単独作業開始、応援者の受け入れ |
| Machine(設備) | 設備の入れ替え・移設、金型の修理、治具や刃物の変更 |
| Material(材料) | 材料メーカーの変更、同等品への切り替え、購入先の追加 |
| Method(方法) | 加工条件の変更、検査方法の変更、工程順序の入れ替え |
特性要因図の4Mとは用途が違う
4Mという言葉は特性要因図の作り方|4Mで原因を整理する手順でも出てきますが、使う目的が違います。
| 場面 | 4Mの役割 |
|---|---|
| 特性要因図 | 不具合が起きた後、原因を分類する軸として使う |
| 層別 | データを切り分ける観点として使う |
| 変更管理 | 変わる前に届け出る対象を列挙する枠として使う |
同じ4分類でも、事後に原因を探すのか、事前に対象を洗い出すのかで立ち位置が変わります。層別の切り口としての使い方はチェックシートと層別の使い方|QC七つ道具で扱っています。
届け出るかどうかの判断基準
すべての変更を同じ重さで扱うと、現場が回らなくなります。製品の品質特性に影響しうるかで分けるのが実務的です。
| 影響の程度 | 扱い |
|---|---|
| 品質特性に直接影響する | 事前に届け出。影響評価と初物確認が必須 |
| 影響する可能性がある | 事前に届け出。初物確認で判断 |
| 影響しない(判断済み) | 記録のみ。ただし判断の根拠を残す |
迷ったときは届け出る側に倒します。届け出て「影響なし」と判断されるコストより、届け出ずに不良を出すコストのほうが大きいためです。
判断の材料になるのが、その特性がどれだけ重要かという情報です。工程のどこで何を管理しているかはQC工程図とは|作り方と管理項目の決め方にまとまっているはずなので、変更が管理項目に触れるかどうかを見ると判断しやすくなります。
変更前にやること
届け出た後、実際に変更する前に次の3つを済ませます。
- 影響範囲の洗い出し:どの特性に、どの工程に波及するか
- リスクの評価:新しい故障モードが増えないか
- 文書の改訂準備:QC工程図・作業標準・検査基準のどこを直すか
2つ目でFMEAを使います。材料が変われば新しい故障モードが生まれる可能性があり、既存のFMEAに行を足すか、評価点を見直すかを検討します。手順はFMEAとは|故障モード影響解析とRPNの計算で扱っています。とくに検出度は、今の検査でその不具合を見つけられるかという評価なので、変更で検査方法が変わるなら必ず見直します。
3つ目を先に準備しておくのが要点です。変更してから文書を直そうとすると、現物と標準が食い違う期間が生まれます。標準を維持する仕組みそのものは標準化と小集団活動とは|目的と進め方の範囲です。
変更後にやること|初物確認
変更後に最初に作ったものを確認するのが初物確認です。ここで見るのは寸法が規格に入っているかだけではありません。
1個だけ測っても分からない
初物を1個測って規格内なら合格、という運用をしている現場は少なくありません。しかしそれではばらつきも中心のずれも分かりません。規格の幅が広ければ、実力が落ちていても1個は入ります。
確認したいのは工程の実力なので、ある程度の個数を測って工程能力指数で見ます。
\[ C_p = \frac{USL – LSL}{6\sigma}, \quad C_{pk} = \min\left(\frac{USL – \bar{x}}{3\sigma},\ \frac{\bar{x} – LSL}{3\sigma}\right) \]
Excelでは標準偏差にSTDEV.S関数が対応します。
=(10.10-9.90)/(6*STDEV.S(B2:B26)) ← Cp
=MIN((10.10-AVERAGE(B2:B26))/(3*STDEV.S(B2:B26)),
(AVERAGE(B2:B26)-9.90)/(3*STDEV.S(B2:B26))) ← Cpk
ばらつきが小さくなったのに実力が落ちる例
材料を同等品へ切り替えた工程を考えます。規格は10.00±0.10mm(下限9.90/上限10.10)です。
| 平均 | 標準偏差 | Cp | Cpk | |
|---|---|---|---|---|
| 変更前 | 10.002 | 0.024 | 1.389 | 1.361 |
| 変更後 | 10.020 | 0.022 | 1.515 | 1.212 |
ばらつきは小さくなりました。標準偏差が0.024から0.022へ下がり、Cpは1.389から1.515へ改善しています。ここだけ見れば「良い材料に変わった」と判断してしまいます。
ところがCpkは1.361から1.212へ落ちています。Cpk 1.33を合格ラインにしている現場なら、合格から不合格へ転落したことを意味します。
原因は中心のずれです。平均が10.002から10.020へ動き、上限側の余裕が減りました。上限までの距離は 10.10−10.020=0.080mm しかなく、3σ(0.066mm)で割ると 1.212 です。ばらつきが小さくなっても、中心がずれればCpkは落ちます。
この読み分けは変更管理でとくに重要です。Cpだけを見ると改善に見え、Cpkを見ると悪化しているという状況が実際に起こります。合格ラインの根拠は工程能力指数の目安一覧|Cp1.33が合格基準とされる根拠、CpとCpkの関係は工程能力指数(Cp・Cpk)の計算とExcelでの求め方で扱っています。中心のずれを直す進め方はCp・Cpk改善の手順|ばらつき削減と中心値調整の進め方です。
管理図の中心線を引き直すか
変更で工程の平均が動いたなら、管理図の中心線と管理限界も見直す必要があります。古い限界線のまま運用すると、変更後の工程は常に外れて見えます。
ただし引き直すのは、変更が意図したものであり、かつ工程が安定していることを確認してからです。異常の判定ルールは管理図の異常判定ルール|Western Electric Rulesの読み方にまとめました。
客先への事前連絡が要る場面
社内の届け出とは別に、客先への連絡が必要な変更があります。取引基本契約や品質保証協定で、事前承認を要する変更が定められているのが一般的です。
連絡が必要になりやすいのは次のような変更です。
- 材料メーカーや購入先の変更
- 製造拠点の変更・工程の外注化
- 製造方法や検査方法の変更
ここでの注意点は、承認を得る前に量産品を出荷しないことです。後から発覚すると、品質そのものに問題がなくても契約違反として扱われます。どの変更が対象かは客先ごとに違うので、協定の条文を先に確認してください。
変更したロットがどこから切り替わったかを追えるようにしておくことも必要です。ロット単位の管理はトレーサビリティとは|ロット管理と追跡の仕組みで扱っています。
よくある失敗
- 人の変更を軽く見る:設備や材料は届け出るのに、担当者交代は口頭で済ませてしまう
- 元に戻すときに届け出ない:一時的に変えて戻す場合も、戻す操作自体が変更にあたる
- 初物確認を1個で済ませる:ばらつきも中心のずれも見えない
1つ目は影響が出るまで時間がかかるぶん、後から原因をたどりにくくなります。新人が単独で作業を始めるタイミングは実質的な4M変更なので、教育の記録と初物確認をセットにするのが確実です。
2つ目は見落としやすい点です。試作のために条件を変え、終わったら戻す。この「戻す」を届け出ないまま別の設定が残っていた、という形の不具合が起こります。変更は往復で管理します。
よくある質問(FAQ)
Q. 初物は何個測ればよいですか?
会社や客先の取り決めがあればそれに従いますが、工程能力を見るならある程度の個数が要ります。数個では標準偏差の推定が不安定で、実力より良く見えることも悪く見えることもあります。目安として数十個を確保できるなら、Cpkでの判断に耐えます。個数が取れない場合は、Cpkを参考値と割り切り、続く数ロットで追加確認してください。
Q. 担当者が変わるだけでも届け出が必要ですか?
必要です。Manは4Mの一角で、作業のばらつきに直結します。とくに手作業の比率が高い工程では影響が出やすくなります。ただし扱いは重さに応じて分けてよく、熟練者どうしの交代と、新人の単独作業開始を同じ手続きにする必要はありません。判断の根拠を記録に残しておくことが要点です。
Q. 同等品への切り替えは、メーカーの保証書があれば確認を省略できますか?
省略しないでください。同等というのは材料の規格上の話で、自工程で同じ結果が出るかは別問題です。硬さや切削性がわずかに違うだけで加工寸法は動きます。保証書は届け出の根拠資料としては有効ですが、初物確認の代わりにはなりません。
Q. 変更後にCpkが下がりましたが、規格には入っています。問題ですか?
規格に入っていても、余裕が減っていれば将来の不良につながります。Cpkが下がったということは、ばらつきか中心のずれのどちらかが悪化したということです。記事中の例のように、Cpが改善していてもCpkが落ちる場合は中心のずれが原因なので、狙い値の調整で戻せることが多くなります。まず原因がどちらかを切り分けてください。
まとめ
- 4M変更管理は、変わってから調べるのではなく変わる前に届け出て影響を評価する仕組み
- 特性要因図の4Mは原因の分類軸、変更管理の4Mは届け出る対象を洗い出す枠。用途が違う
- 迷ったら届け出る側に倒す。届け出ずに不良を出すコストのほうが大きい
- 初物確認は1個では足りない。Cpkで工程の実力を見る
- ⭐ばらつきが小さくなってもCpkは落ちうる(例ではCp 1.389→1.515と改善する一方、Cpk 1.361→1.212で合格ラインを割った)
品質特性に影響する変更なら事前に届け出て初物確認、影響しないと判断済みの変更なら記録のみで済ませる、という使い分けです。客先との協定で事前承認が要る変更もあるため、承認前の量産出荷は避けてください。工程能力の計算から確認したい方は工程能力指数(Cp・Cpk)の計算とExcelでの求め方、変更が不具合につながったときの対応は管理限界を超えたときの対応手順|異常処置5ステップへ進むと流れがつながります。品質管理を体系的に学び直すなら、レベル別のおすすめ書籍を統計学・実験計画法のおすすめ本まとめで紹介しています。
※ 届け出の対象・手続き・客先への連絡が必要な範囲は、会社の規程および客先との取り決めによって異なります。本記事は一般的な考え方の整理であり、掲載した数値は解説のための計算例です。実際の運用は自社の基準と契約に従ってください。
